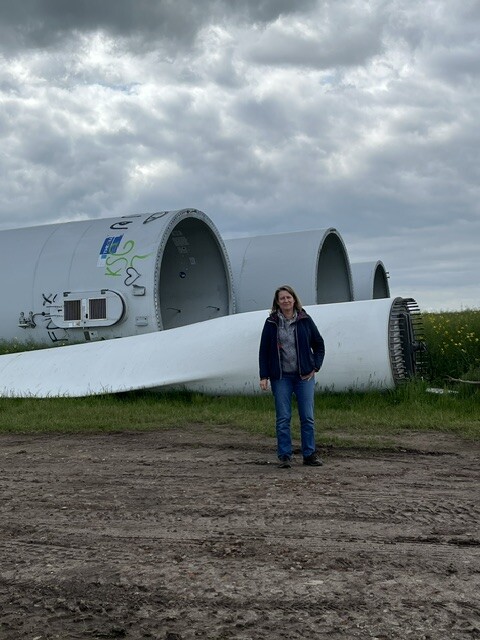

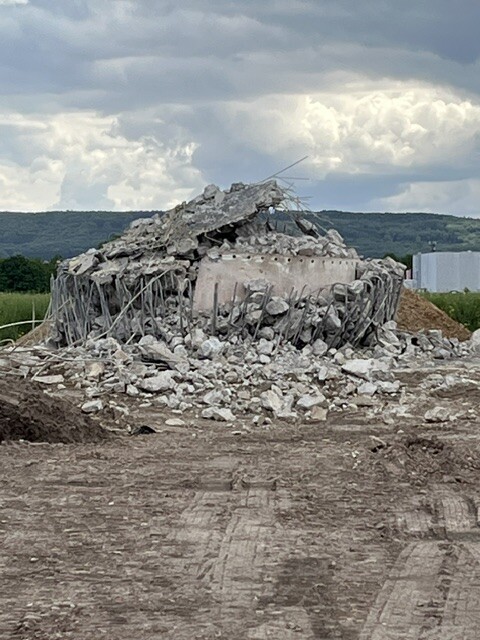

Gemeinsam mit 7 anderen BürgerEnergieGenossenschaften beteiligt sich die BEG33 eG am Bürgerwindpark Minden. Die Arbeiten dort schreiten planmäßig voran. Im Rahmen des Repowerings wurden die bisherigen Altanlagen bereits zurückgebaut. Zwei Anlagen sind vollständig zerlegt und abtransportiert, bei den übrigen laufen aktuell noch Rückbauarbeiten am Fundament sowie die Zerlegung. Im Anschluss erfolgen der Abtransport und die Verwertung.
Ein wichtiger Meilenstein wurde bei den neuen Fundamenten erreicht:

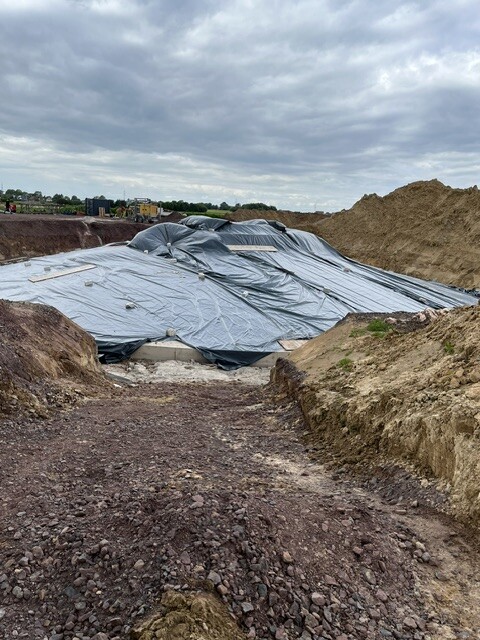

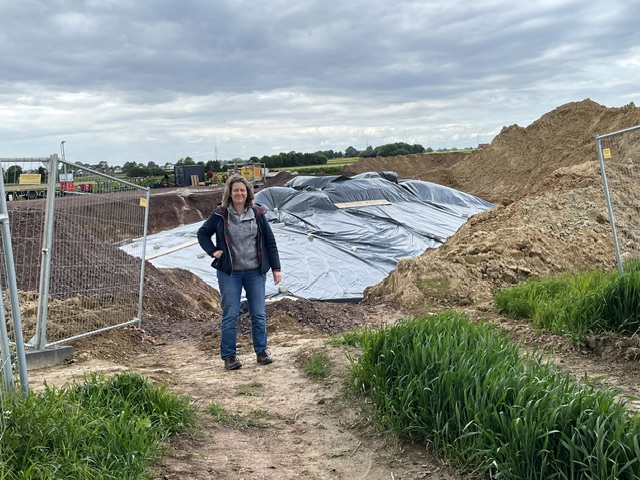

Das Fundament der drei neuen Windenergieanlagen wurde am 20. Mai 2026 fertiggestellt und befinden sich aktuell in der Aushärtung. Die Überschüttung der Fundamente ist noch offen.
Die vorbereitenden Arbeiten wie Zuwegungen, Kranstellflächen und Bodenverbesserungen sind abgeschlossen. Laut Bauleitung verlaufen die Arbeiten insgesamt ohne besondere Vorkommnisse. Auch die Arbeitssicherheitsprüfungen zeigen keine gravierenden Mängel. Die Arbeiten zur Bodenverbesserung wurden planmäßig am 20.03.2026 beendet.
Die Anlieferung der Komponenten für die neuen Windenergieanlagen ist derzeit ab Kalenderwoche 31 vorgesehen. Anschließend beginnen Turmbau und Anlagenmontage.
Der BürgerWindPark Minden wurden von den Teckwerke Bürgerenergie eG initiiert. Mit dabei sind die EGIS EnergieGenossenschaft Inn-Salzach eG, Erneuerbare Energien Necker-Alb eG, Bürgerenergiegenossenschaft Südpfalz eG, Energiegenossenschaft Darmstadt eG und die Wandelwerk eG.
Realisiert wird er von der Energiequelle Germany.
